2020-07-01 01:20

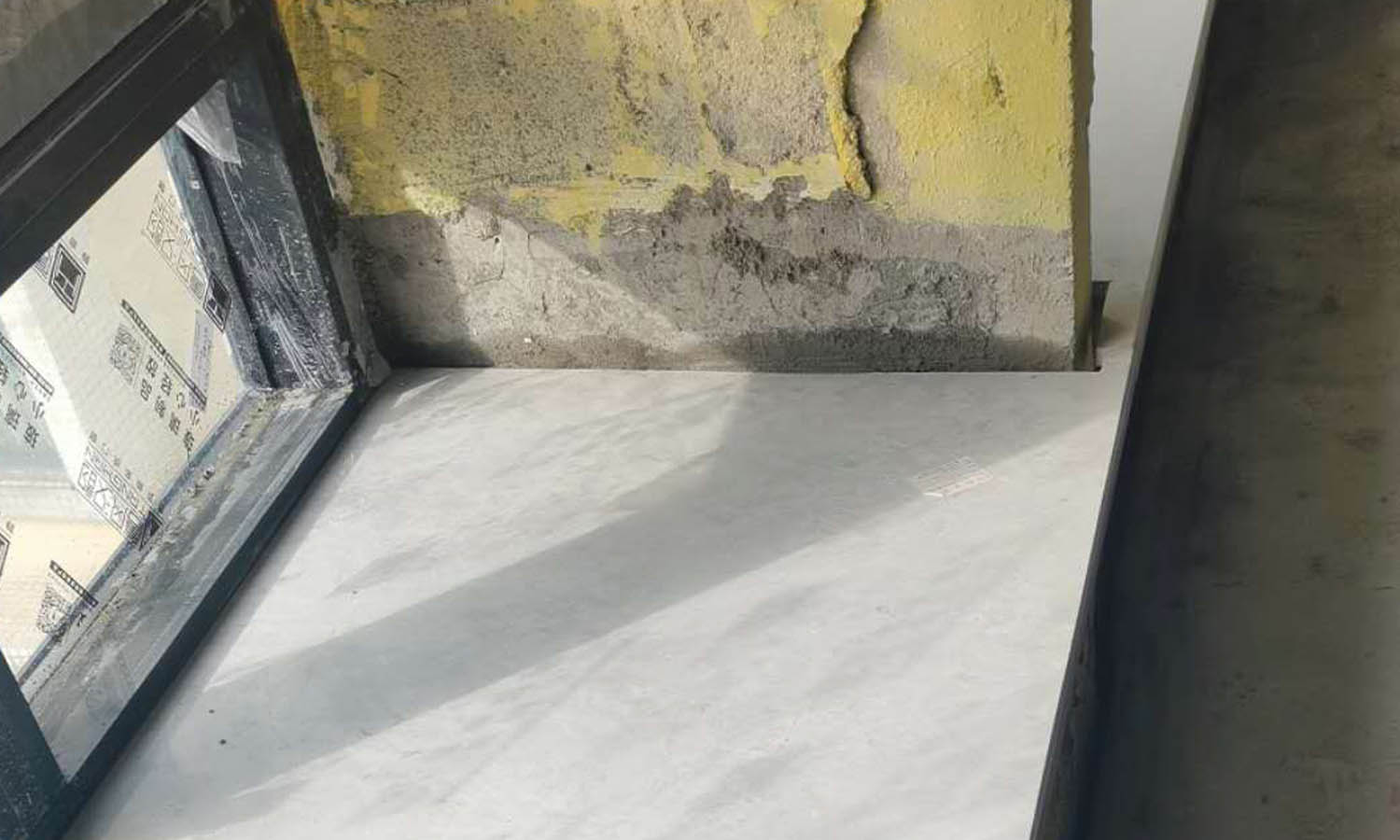

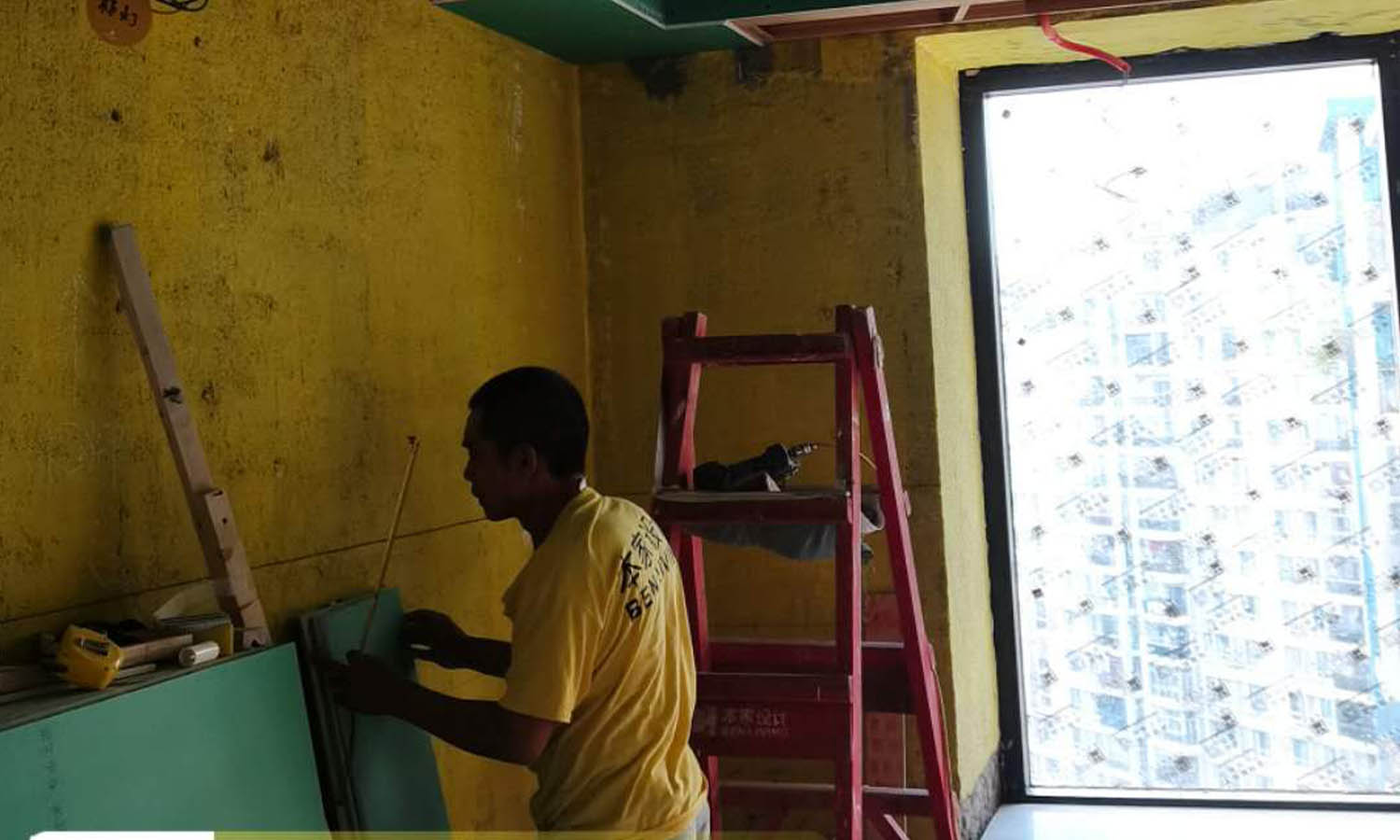

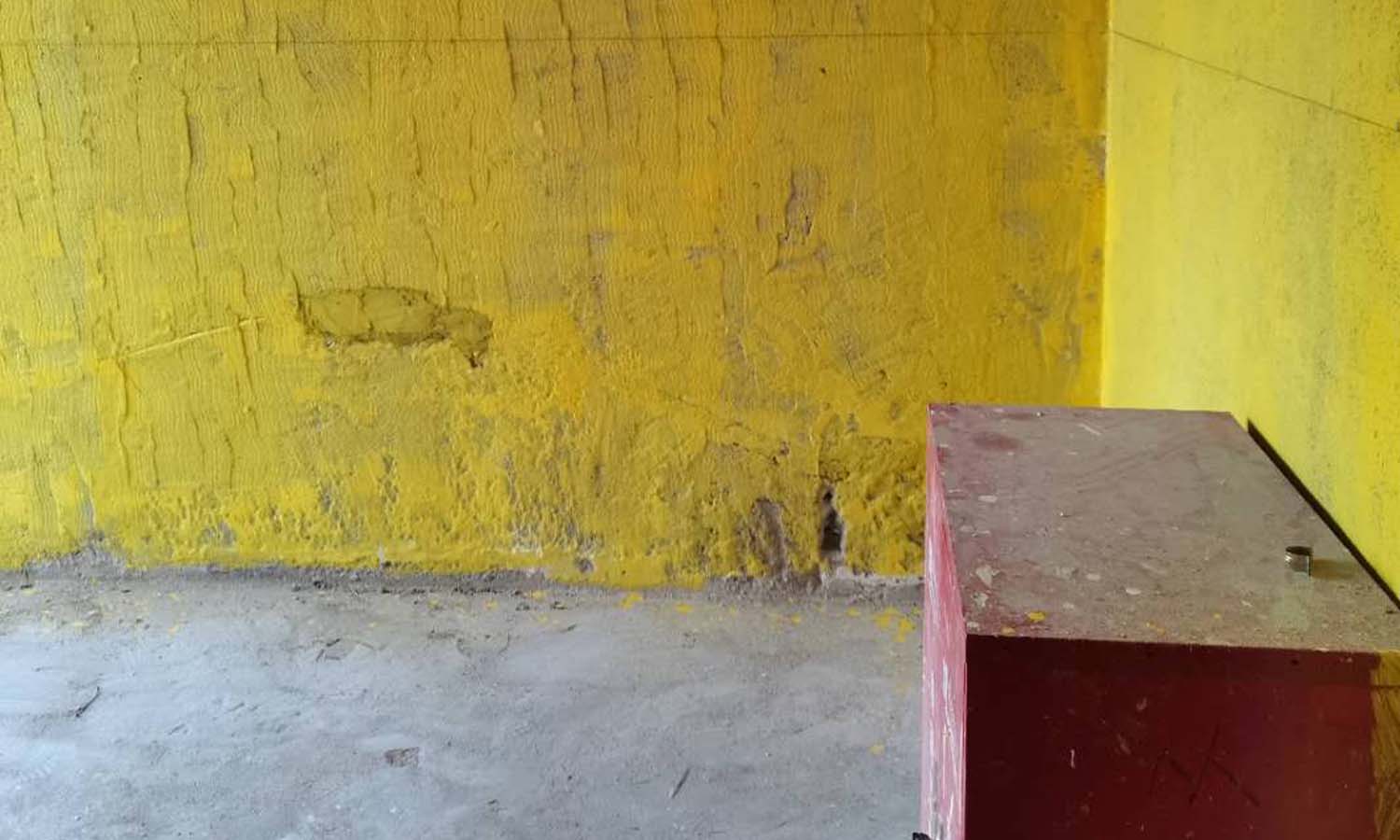

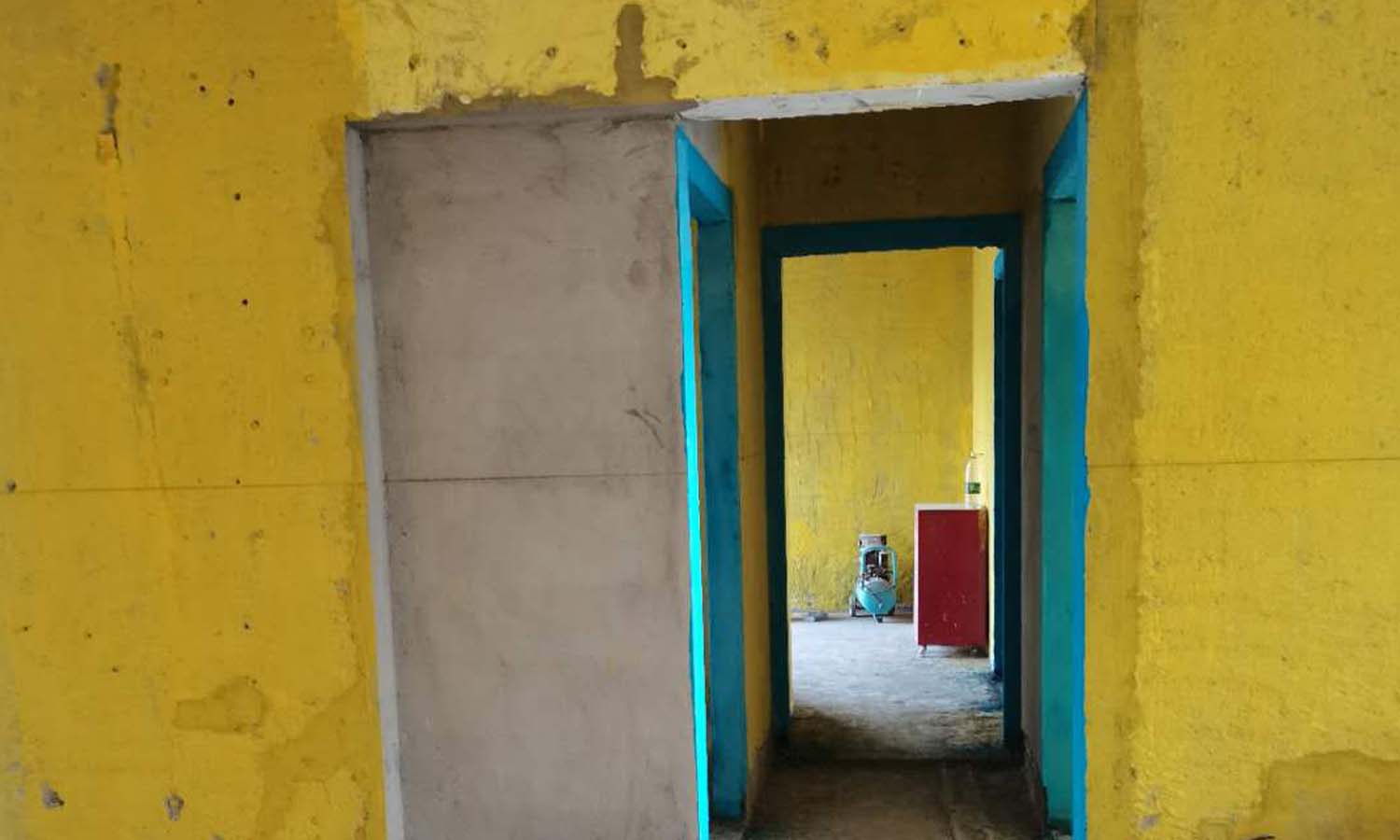

现场水电定位已完成,现场确定空调施工方案。2主材窗户量尺,沟通后期安装事项。3橱柜二次量尺,出橱柜水电图。
2020-07-02
2020-07-02 01:21
原有排水管,经过试水排水畅通。2线管架已安装完成,部分材料进场。
2020-07-07
2020-07-07 01:22
水电工前期线管开槽已完成,地面灰渣清理。2明天水电材料进场。
2020-07-08
2020-07-08 01:23

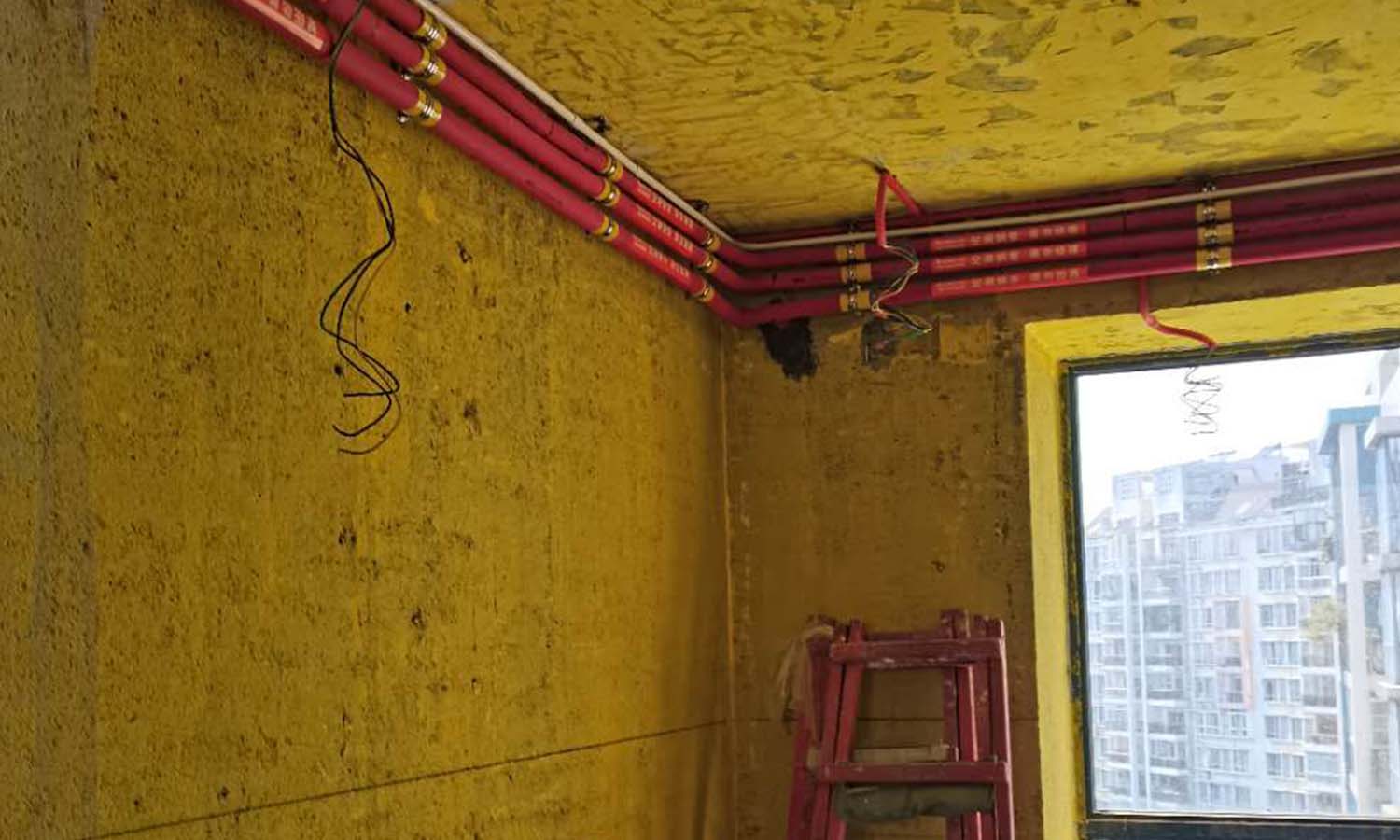

水电材料已进场,日丰给水管,线管,南洋电线,联塑排水管,强弱电采用分色线管,室内采用飞利浦6类屏蔽网线。2地面弹线打点钉胶粒,底盒分色固定。
2020-07-09
2020-07-09 01:24
线管转角采用大狐处理,地面采用不锈钢码固定。2建力墙线槽采用胶粒扎丝固定。3卫生间水管槽防水涂刷处理。
2020-07-10
2020-07-10 01:25
天花弹线管卡固定,线管安装施工。2地面交接位下沉打槽处理。
2020-07-13
2020-07-13 22:45
天花灯线施工大致已完成。2地面线管布置剩余局部收尾。
2020-07-16
2020-07-16 22:47
部分给水管地面布置,不锈钢铁码加垫片固定。2淤泥清运至楼下堆放点。
2020-07-17
2020-07-17 22:47
工程总监水电施工巡检,现场指导施工工艺。2公卫排污排水施工
2020-07-21
2020-07-21 22:52
中央空调前期挂机,铜管 施工已完成。2、明天下午三点水电检测,欢迎工程总监和陈姐参加。
2020-07-22
2020-07-22 22:53
水电检测,现场测量施工数量。2、水电工封槽施工。3、明天主材地砖进场
